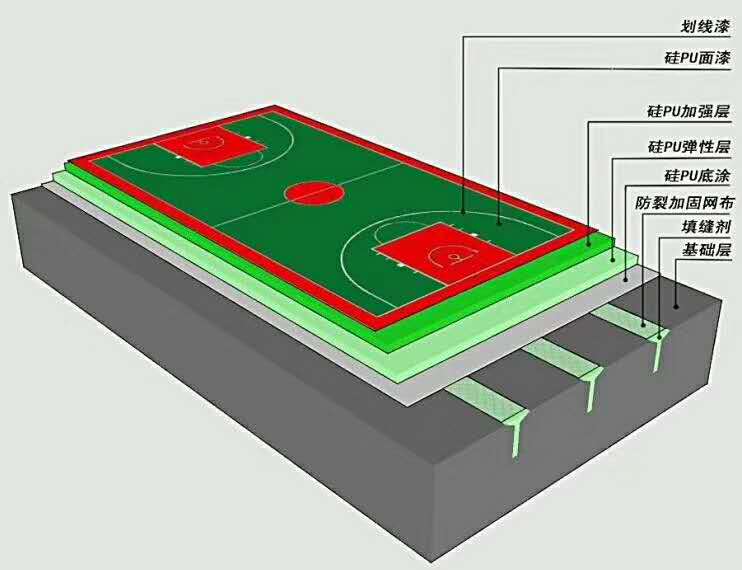

随着学校及社会机构对球场环保性的要求及使用体验的要求不断提高,体育设施体育材料行业也不断与时俱进,创新发展。新国标硅PU材料在篮球场、羽毛球、排球以及网球场地上被广泛应用。硅PU球场材料由防水底漆、硅PU弹性层、硅PU加强层、面漆组成。由于新国标对球场的厚度有了统一的规定,硅PU球场要求不低于8mm,因此整个施工过程会比较复杂,基础的平整度、温度、湿度等都会对施工的结果有很大的影响。
硅PU球场基础要求:1、平整度:3m直尺误差≤3mm,无裂缝、脱皮、返沙现象;2、水泥基础:水泥基础所使用的水泥标号必须达到C25以上,新基础养护时间不少于28天;3、沥青基础:沥青密实度要求达到95%以上,养护时间不少于15天。硅PU施工时的其他条件:1、温度:常温不低于10℃,不高于35℃,气温过低材料硬化较慢,气温过高,容易起泡,因此夏季施工一般在上午和下午4点钟之后。2、湿度:空气相对湿度不超过85%,下过雨后需待场地晾干后方可继续施工。3、坡度:球场四周设计合理排水沟,坡度不低于3‰,不大于8‰。
